Installation de panneaux solaires : les étapes et leurs délais

Étude, déclaration en mairie, raccordement Enedis, Consuel, mise en service, contrat : la séquence réelle, avec les durées annoncées par les acteurs eux-mêmes.

Mis à jour le 18 octobre 2026 · 12 min de lecture

Scène générée par IA (Nano Banana Pro, Paper) à partir de photos de produits réels ; elle ne montre pas une installation réelle.

Sommaire

Poser des panneaux solaires prend un à deux jours. Obtenir le droit de les poser, de les raccorder et de vendre le surplus prend souvent plusieurs mois — c'est la durée que retient le Centre national de ressources sur le photovoltaïque, ramenée à trois mois dans certaines régions pour les projets de moins de 36 kVA.

Cette disproportion est la première chose à comprendre, parce qu'elle explique pourquoi un projet signé en janvier produit rarement avant l'été, et pourquoi la date qui décide de votre rentabilité n'est pas celle du chantier.

Les trois interlocuteurs et leurs délais

Les démarches servent trois objectifs distincts, auprès de trois acteurs aux rôles distincts.

Schéma des trois interlocuteurs d’un projet solaire : la mairie donne le droit d’installer, Enedis le droit de raccorder, EDF OA le contrat d’achat, demandé avec le raccordement.
Trois acteurs aux rôles distincts, mais une seule case cochée : la demande de raccordement vaut demande de contrat d’achat. — Schéma généré par IA (QuiverAI, Paper).
InterlocuteurObjetDélai
MairieAvoir le droit d'installer (autorisation d'urbanisme)1 à 2 mois
Gestionnaire de réseau (Enedis ou ELD)Avoir le droit de raccorder1 à 18 mois
Acheteur obligé (EDF OA)Bénéficier d'un contrat d'achatEnviron 4 mois après réception du dossier complet
Les trois démarches, leurs objets et leurs délais annoncés — Source : photovoltaique.info (Hespul, Centre national de ressources), accédé le 15 septembre 2026

La demande de contrat d'achat est mutualisée avec la demande de raccordement : vous ne faites pas deux dossiers, vous cochez une case. C'est précisément ce qui rend la date de cette demande si importante.

La séquence, étape par étape

  1. L'étude et les devis. Trois devis, à périmètre identique, avec une production estimée pour votre adresse et un relevé d'ombrage. Notre guide sur le prix détaille ce qu'un devis doit contenir, et celui sur le choix de l'installateur les vérifications à faire avant de signer.
  2. La déclaration préalable en mairie. Une pose en toiture modifie l'aspect extérieur du bâtiment : elle relève de la déclaration préalable, instruite en un mois. Un permis de construire sur une maison individuelle prend deux mois. En espace protégé ou aux abords d'un monument historique, l'avis de l'architecte des Bâtiments de France prolonge d'autant le délai.
  3. La demande complète de raccordement (DCR). Déposée auprès d'Enedis en cochant le souhait d'un contrat de soutien. C'est la date qui fixe votre tarif pour les vingt ans du contrat — retenez-la, notez-la, vérifiez-la. Le détail du mécanisme est dans notre guide sur EDF OA. Le raccordement lui-même est gratuit dans le cas courant : le barème Enedis approuvé par la CRE facture 0 € l'ajout d'une production en injection du surplus sur un branchement de consommation existant de 36 kVA ou moins. Ce qui reste à payer, c'est l'attestation Consuel et la mise en service.
  4. La pose. Un à deux jours sur le toit pour une installation résidentielle courante : fixations, modules, câblage continu, onduleur ou micro-onduleurs, coffrets de protection, raccordement au tableau.
  5. L'attestation de conformité électrique. Le Consuel procède aux contrôles qu'il juge nécessaires : environ 20 % de visites sur site pour les installateurs professionnels, 100 % pour les non-professionnels en électricité. Sans ce document, Enedis ne met pas en service.
  6. La mise en service par Enedis, qui paramètre le comptage et démarre officiellement la production. Si l'installation respecte les dispositions de l'obligation d'achat, EDF achète l'énergie injectée dès cette date, même avant la signature du contrat.
  7. Le contrat d'obligation d'achat. EDF OA vous invite à activer votre espace producteur, complète le dossier, puis adresse le contrat pour signature. Le paiement n'intervient qu'après signature par les deux parties ; la suite est dans notre guide sur l'espace producteur et la facturation.

La pose sur le toit, en huit images

Les démarches ci-dessus prennent des mois ; la pose physique se déroule sur un ou deux jours. Cette séquence montre les gestes et le matériel que l'on peut observer sur un chantier résidentiel. Ces scènes ont été générées dans Paper à partir de références photographiques et techniques : elles illustrent les étapes, mais ne constituent ni une notice de montage, ni la preuve d'une installation réelle.

Maison en briques du nord de la France avant la pose, avec un professionnel examinant la toiture en tuiles
1. Repérer la toiture. Le couvreur relève l'espace disponible, la fenêtre de toit, la cheminée et les zones d'ombre avant de définir le calepinage.
Installateur sur un échafaudage protégé devant la toiture avant la pose des rails

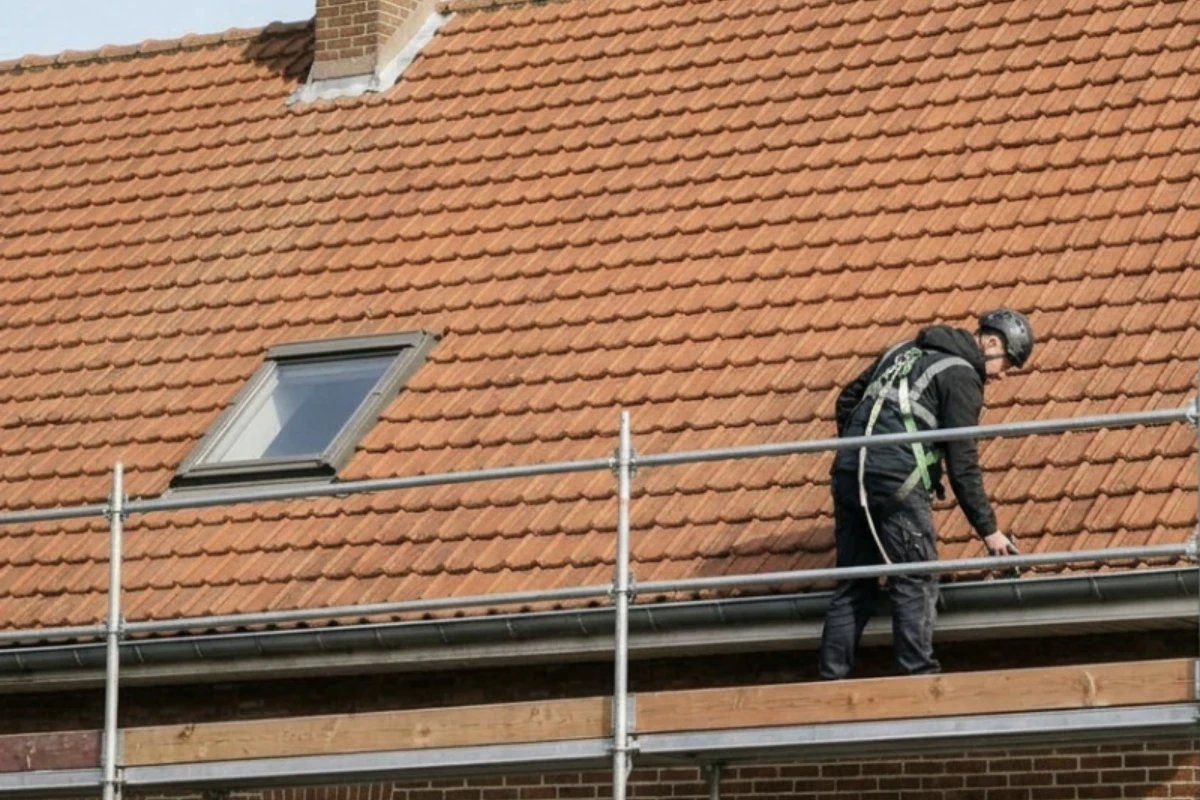

2. Préparer l'accès. L'échafaudage donne accès à l'égout du toit et permet de préparer le travail avant l'arrivée des modules.
Installateur soulevant une tuile pour vérifier la couverture avant la pose des fixations

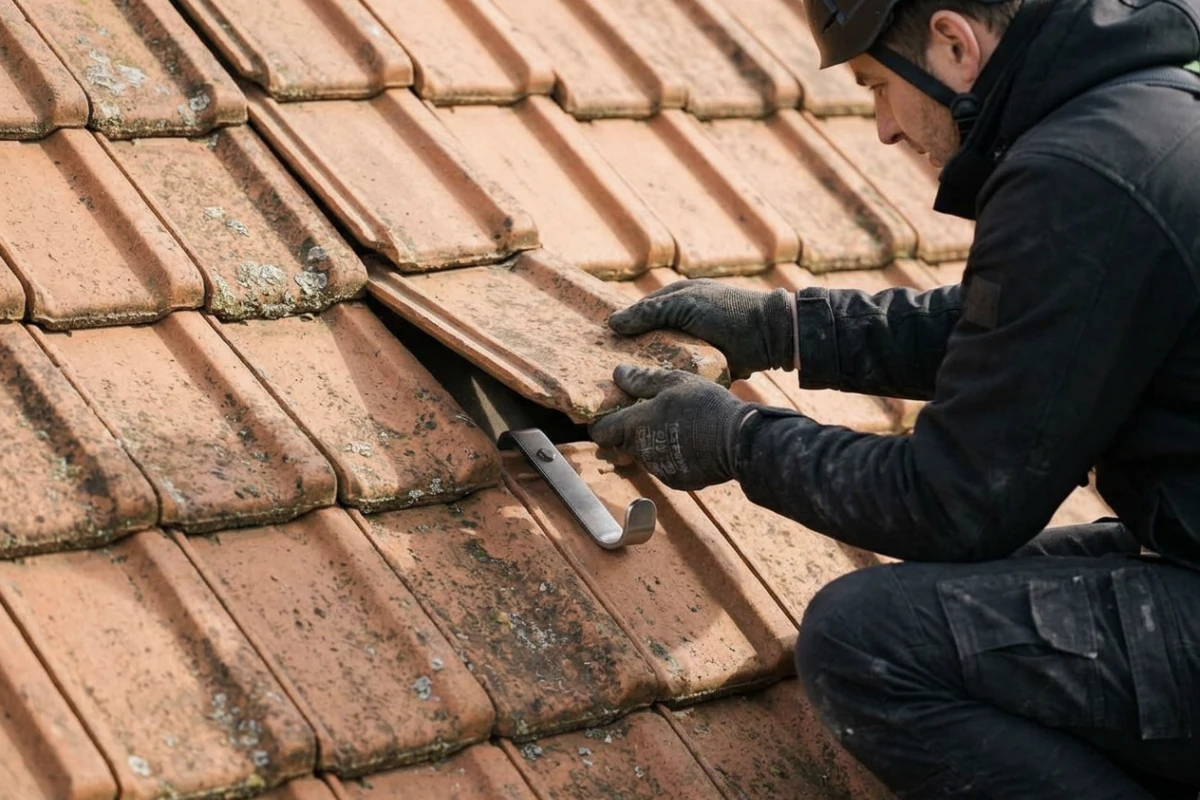

3. Préparer la couverture. Les tuiles sont contrôlées et soulevées localement aux emplacements prévus pour les fixations. Le détail de l'ancrage dépend du système de pose.
Main gantée alignant un rail de montage en aluminium sur des supports entre les rangs de tuiles

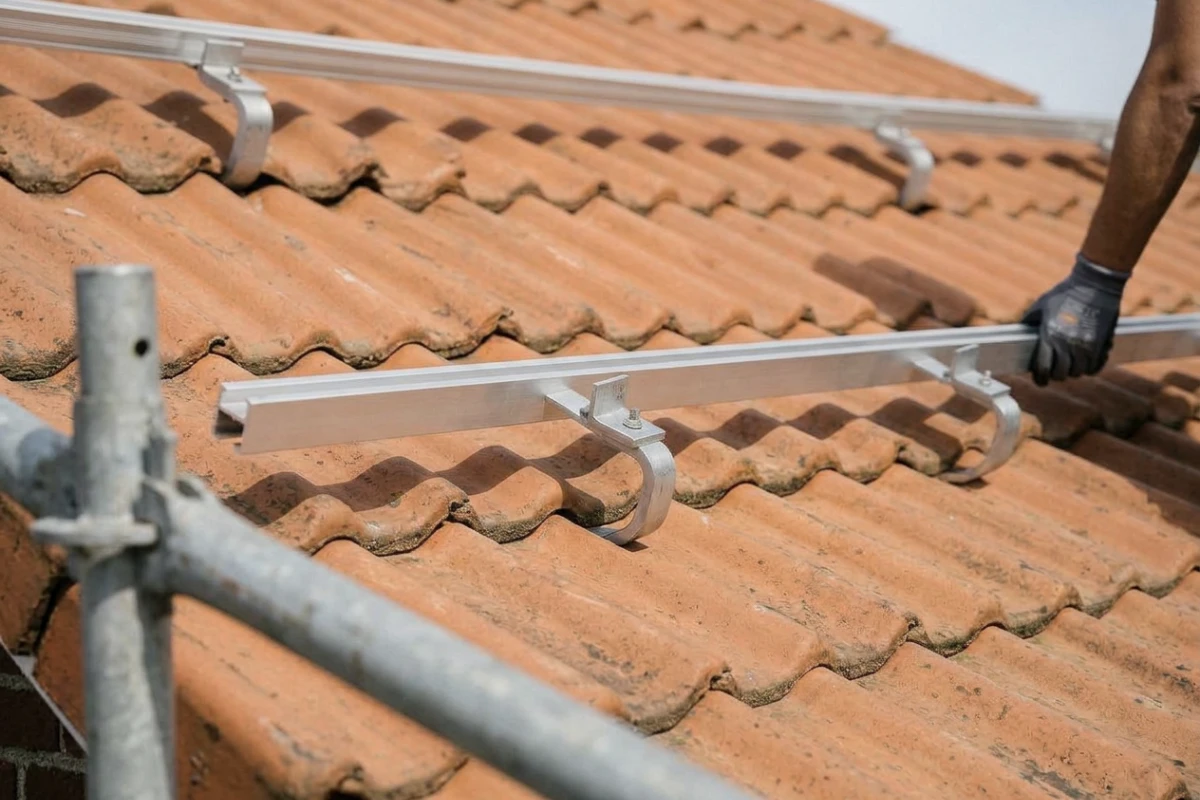

4. Aligner les rails. Les rails qui recevront les modules sont positionnés au-dessus de la couverture sur les supports prévus par le système de pose.
Deux installateurs en tenue de chantier déplacent ensemble un panneau photovoltaïque au-dessus des rails

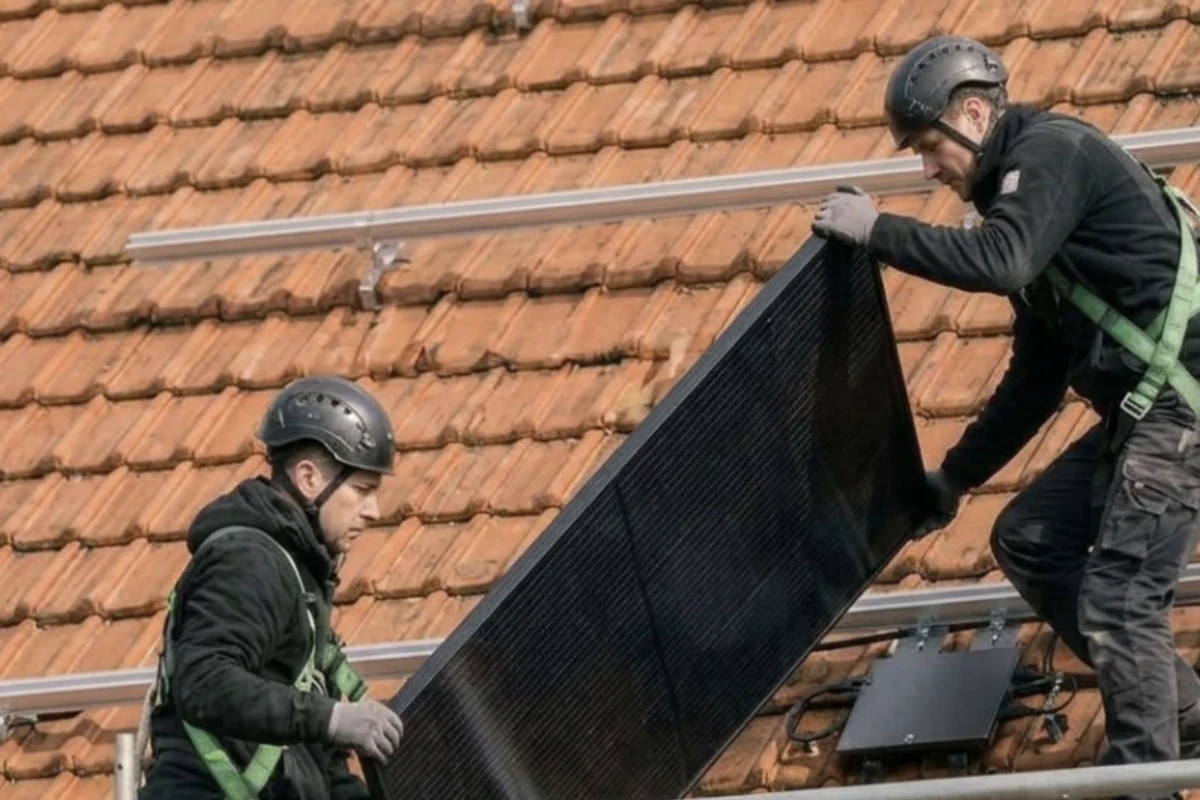

5. Mettre les modules en place. Deux personnes guident le panneau par son cadre vers la zone de pose ; le vitrage ne sert ni de prise, ni d'appui.
Main gantée serrant une bride sur le cadre d'un panneau photovoltaïque posé sur un rail

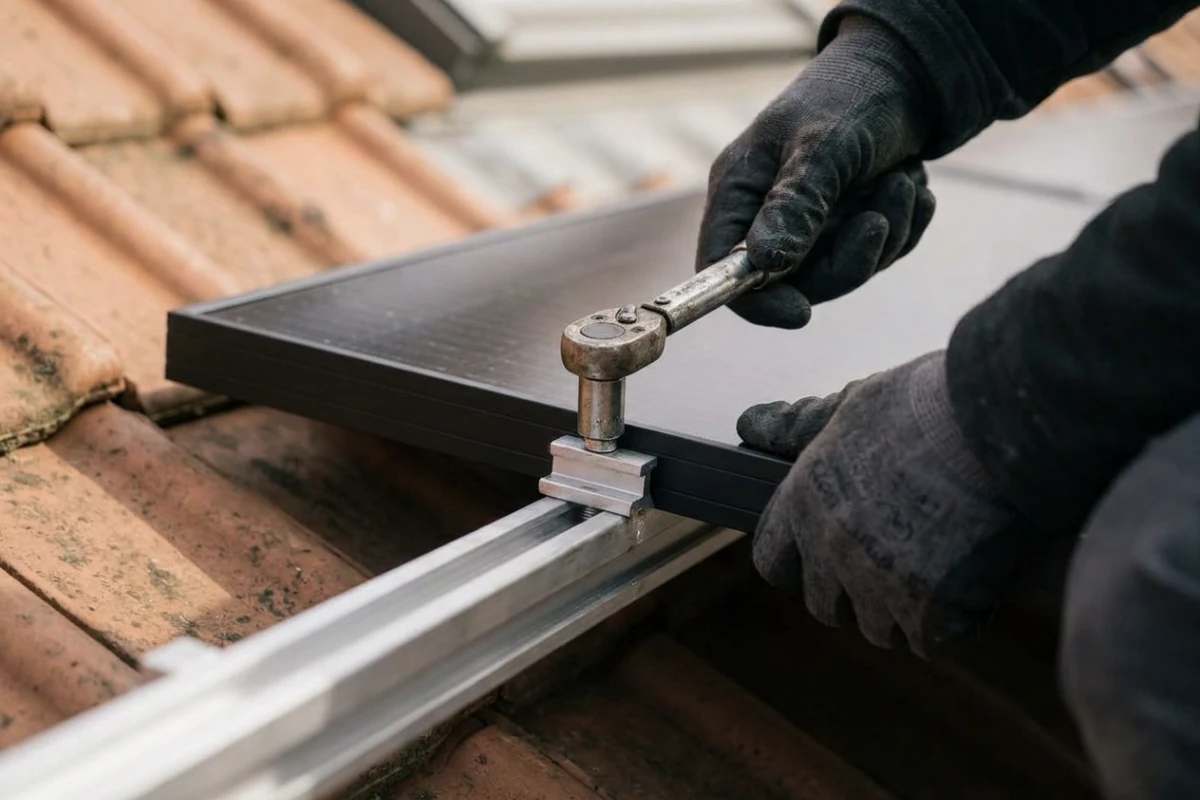

6. Fixer les cadres. Les brides maintiennent les modules sur les rails aux emplacements prévus par le fabricant.
Électricien examinant deux coffrets fermés dans une pièce technique claire
7. Vérifier l'installation électrique. Un professionnel contrôle les coffrets et les protections avant les démarches de conformité et la mise en service.
Huit panneaux photovoltaïques noirs installés en deux rangées sur le toit en tuiles de la même maison

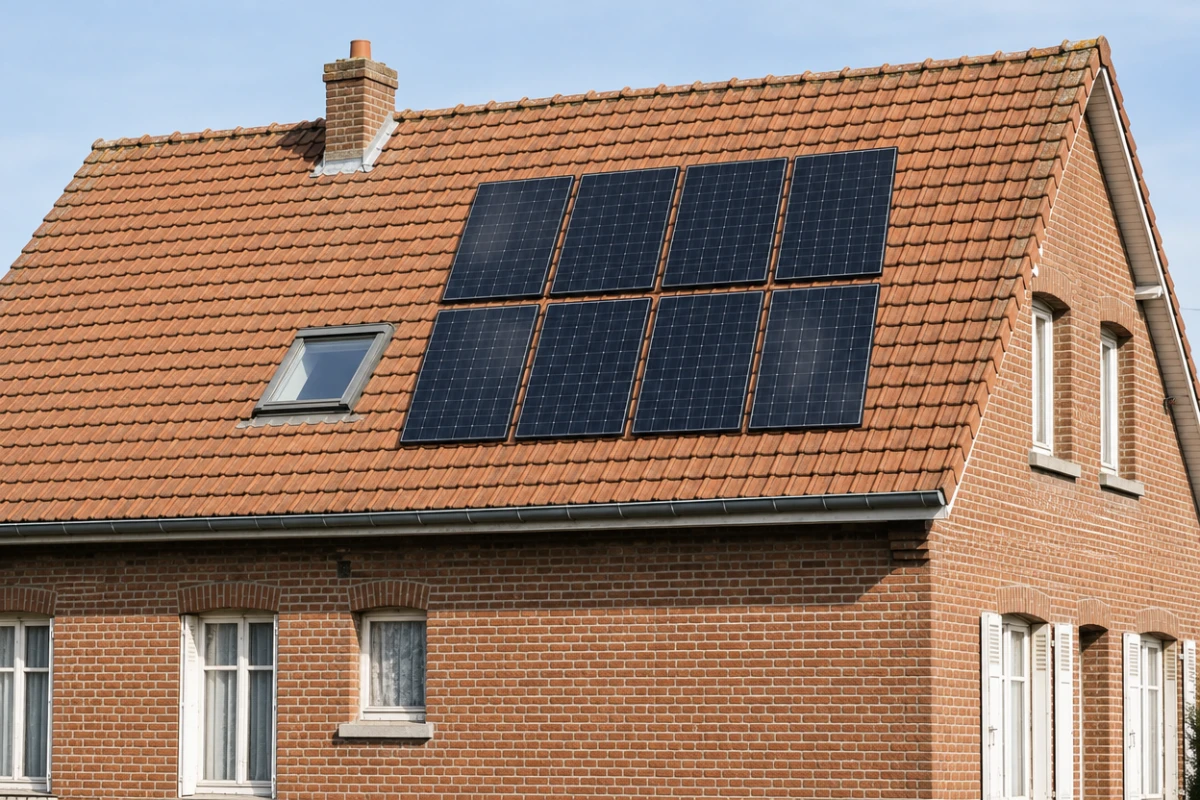

8. Contrôler le résultat. Les huit modules forment deux rangées de quatre sur le toit préparé ; cette image ne signifie pas que le raccordement au réseau est déjà achevé.

Ce qu'il faut vérifier à chaque étape

Après l’autorisation d’urbanisme, affichez la décision sur le terrain, respectez sa durée de validité et déclarez l’achèvement. Pour une autorisation nouvelle de 2026, le délai ordinaire de démarrage est de trois ans ; des régimes exceptionnels existent pour des décisions plus anciennes. Vérifiez également la règle d’interruption des travaux.

Avant la pose, l'attestation d'assurance décennale de l'entreprise, nominative et en cours de validité. C'est la seule garantie qui protège votre toiture ; demandez-la avant le premier perçage.

À la réception, l'étanchéité autour des fixations, le calepinage conforme au devis, le repérage du tableau électrique, et la remise des fiches techniques exactes des modules et de l'onduleur — sans elles, vous ne pouvez faire jouer aucune garantie.

Au premier relevé, la production réelle comparée à l'estimation. Notre guide sur le rendement donne les ordres de grandeur attendus selon la région et l'orientation.

Notez la date exacte de dépôt de votre demande complète de raccordement et conservez l'accusé de réception. C'est cette date, et elle seule, qui détermine le barème appliqué à votre contrat ; en cas de désaccord ultérieur, elle est votre seule preuve.

Qui fait quoi

Le centre de ressources conseille de mandater l'installateur ou un autre professionnel pour ces démarches, et d'en suivre les principales étapes. C'est le bon équilibre : un mandataire connaît les portails et les pièces attendues, mais le contrat et le tarif sont les vôtres.

Concrètement, faites préciser sur le devis quelles démarches sont incluses et lesquelles restent à votre charge. Un devis « matériel posé » sans suivi administratif vous laisse six mois de formalités — c'est aussi ce qui distingue une installation clés en main d'un kit à poser soi-même.

Demandes déposées avant le 5 juin 2026 — Si votre demande de raccordement a été déposée avant le 5 juin 2026, votre tarif n'est pas celui d'aujourd'hui : 0,04 €/kWh et une prime de 80 €/kWc pour une demande entre le 28 mars 2025 et le 4 juin 2026, davantage avant cette date. Le détail par période figure dans notre guide sur le tarif de rachat.

Un calendrier réaliste, mois par mois

Aucun projet ne suit exactement le même rythme, mais l'ordre des dépendances, lui, ne change pas. Voici la trame d'un dossier résidentiel ordinaire, sans zone protégée ni difficulté particulière.

Calendrier sur douze mois d’un projet solaire : devis, déclaration préalable et recours des tiers, demande de raccordement, pose, mise en service, contrat d’achat et première facture.
L’ordre des dépendances ne change pas : la demande de raccordement part tôt, la pose attend le délai de recours, la première facture arrive un an après. — Schéma généré par IA (QuiverAI, Paper).

Commencez par les études et des devis comparables. Déposez ensuite la déclaration préalable. Pour une puissance de raccordement d’au plus 6 kVA par phase, la procédure Enedis admet sous conditions le récépissé de DP au dossier ; l’autorisation devra être attestée avant la mise en service. Au-delà ou dans une autre procédure, vérifiez les pièces requises avant de considérer la DCR comme complète. Attendez l’autorisation et prenez en compte le délai de recours des tiers avant la pose. La conformité électrique et la mise en service suivent le chantier.

Le contrat d'obligation d'achat arrive en dernier, environ quatre mois après réception du dossier complet par EDF OA. La première facture de vente, elle, ne se présente qu'à la date anniversaire, un an plus tard.

Les trois erreurs qui coûtent des mois

Poser avant d'avoir l'autorisation d'urbanisme. Le risque n'est pas théorique : une installation non autorisée peut devoir être déposée.

Déposer la demande de raccordement tard. Chaque semaine de retard vous expose à un changement de barème, et le barème ne s'améliore plus.

Croire que la mise en service clôt le dossier. Le contrat d’achat et le suivi de facturation restent à terminer. Avec EasyFac, contrôlez la facture préparée ; sinon, suivez la procédure manuelle du contrat.

Estimez vos économies solaires

Questions fréquentes

Combien de temps dure une installation de panneaux solaires ?

La pose elle-même dure un à deux jours. C'est l'administratif qui prend le temps : le centre de ressources sur le photovoltaïque retient une durée minimale d'environ six mois pour l'ensemble des démarches, ramenée à trois mois dans certaines régions pour les projets de moins de 36 kVA.

Quelle date fixe mon tarif de rachat ?

Celle de votre demande complète de raccordement auprès d'Enedis, la DCR, dans laquelle vous cochez le souhait d'un contrat d'obligation d'achat. Ni la signature du devis, ni la pose, ni la mise en service. Cette date fige votre barème pour les vingt ans du contrat.

Faut-il une déclaration préalable en mairie ?

Oui pour une pose en toiture, qui modifie l'aspect extérieur du bâtiment. Le délai d'instruction est d'un mois pour une déclaration préalable, deux mois pour un permis de construire sur une maison individuelle, et davantage si l'avis de l'architecte des Bâtiments de France est requis.

Qu'est-ce que l'attestation Consuel ?

C'est le document qui atteste la conformité électrique de l'installation, sans lequel Enedis ne met pas en service. Le Consuel procède aux contrôles qu'il juge nécessaires : environ 20 % des installations posées par un professionnel font l'objet d'une visite sur site, contre 100 % de celles posées par un non-professionnel.

Qui s'occupe des démarches ?

Vous pouvez tout faire vous-même, mais il est conseillé de mandater l'installateur ou un autre professionnel et d'en suivre les étapes principales. Le mandat ne vous dispense pas de vérifier chaque échéance : c'est votre contrat et votre tarif qui sont en jeu.

Peut-on produire avant d'avoir signé le contrat d'achat ?

Oui. Si l'installation respecte les dispositions de l'obligation d'achat, EDF achète l'énergie injectée dès la mise en service par Enedis. Le paiement, en revanche, n'intervient qu'une fois le contrat signé par les deux parties.

Aides locales

Certaines collectivités ajoutent leur propre aide à ce que prévoit l'État. 5 dispositifs sont ouverts dans 4 régions ; le détail et les conditions sont sur la page de chaque région.
